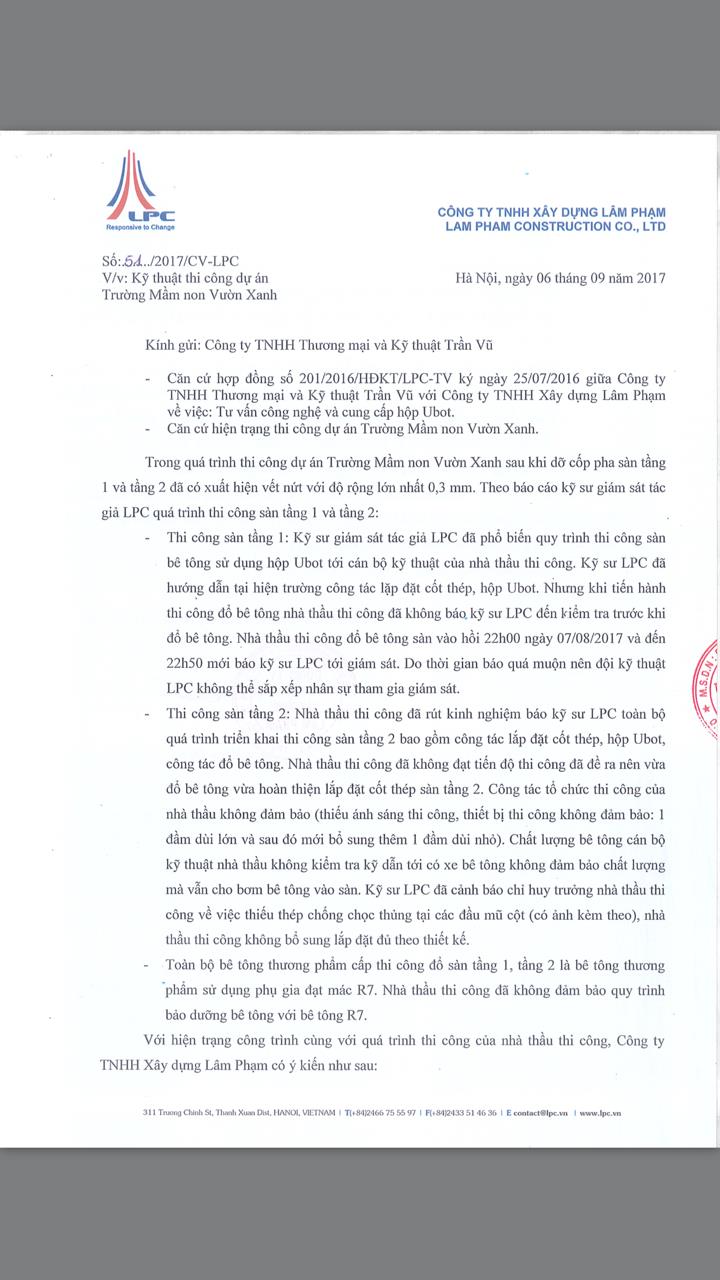

Công ty TNHH Xây dựng Lâm Phạm (LPC) ký kết hợp với Công ty Trần Vũ (đơn vị thi công công trình Trường Mầm non Vườn Xanh) về việc tư vấn công nghệ và cung cấp hộp Ubot. Ngày 6.9.2017, trong công văn gửi Công ty Trần Vũ, LPC đã chỉ ra rằng: “Trong quá trình thi công dự án Trường Mầm non Vườn Xanh, sau khi dỡ cốp pha sàn tầng 1 và tầng 2 đã xuất hiện vết nứt với độ rộng lớn nhất 0,3 mm”.
Theo kỹ sư giám sát, khi tiến hành thi công đổ bê tông sàn tầng 1, nhà thầu thi công đã không báo kỹ sư LPC đến kiểm tra trước khi đổ bê tông.
Khi thi công sàn tầng 2, nhà thầu thi công không đạt tiến độ thi công đã đề ra nên vừa đổ bê tông vừa hoàn thiện lắp đặt cốt thép sàn tầng 2. Công tác tổ chức thi công của nhà thầu không đảm bảo như thiếu ánh sáng thi công, thiết bị thi công không đảm bảo: 1 đầm dùi lớn và sau đó mới bổ sung thêm 1 đầm dùi nhỏ.


Về chất lượng bê tông, cán bộ kỹ thuật nhà thầu không kiểm tra kỹ dẫn tới có xe bê tông không đảm bảo chất lượng mà vẫn cho bơm bê tông vào sàn. Kỹ sư LPC đã cảnh báo chỉ huy trưởng nhà thầu thi công về việc thiếu thép chống chọc thủng tại các đầu mũ cột nhưng nhà thầu thi công không bổ sung lắp đặt đủ theo thiết kế.
Toàn bộ bê tông thương phẩm thi công đổ sàn tầng 1, tầng 2 là bê tông thương phẩm sử dụng phụ gia đạt mác R7. Nhà thầu thi công đã không đảm bảo quy trình bảo dưỡng bê tông với bê tông R7.

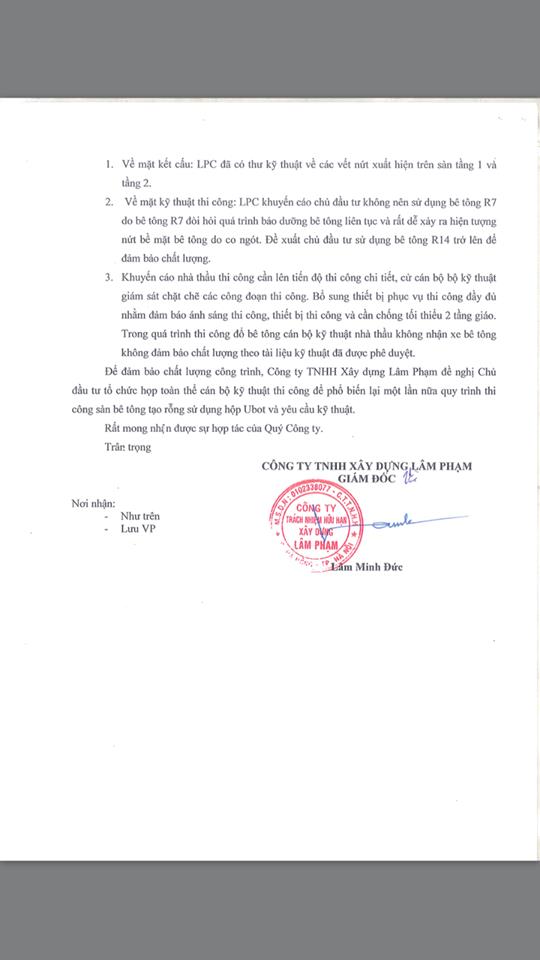

Với hiện trạng công trình cùng với quá trình thi công của nhà thầu thi công, về mặt kết cấu, LPC đã có thư kỹ thuật về các vết nứt trên sàn tầng 1 và tầng 2.
Về mặt kỹ thuật thi công, LPC khuyến cáo chủ đầu tư không nên sử dụng bê tông R7 do bê tông R7 đòi hỏi quá trình bảo dưỡng bê tông liên tục và rất dễ xảy ra hiện tượng nứt bề mặt bê tông do co ngót; đề xuất chủ đầu tư sử dụng bê tông R14 trở lên để đảm bảo chất lượng.
LPC cũng khuyến cáo nhà thầu thi công cần lên tiến độ thi công chi tiết, cử cán bộ giám sát chặt chẽ các công đoạn thi công. Bổ sung thiết bị phục vụ thi công đầy đủ nhằm đảm bảo ánh sáng thi công, thiết bị thi công cần chống tối thiểu 2 tầng giáo. Trong quá trình thi công đổ bê tông, cán bộ kỹ thuật nhà thầu không nhận xe bê tông không đảm bảo chất lượng theo tài liệu kỹ thuật đã được phê duyệt.
